На предприятии Excel для контроля сроков редко выглядит как простая таблица на несколько столбцов. В рабочих файлах встречаются десятки полей, связанные листы, формулы, условное форматирование, сводные данные из разных источников. Такая схема способна работать годами и постепенно обрастать новыми связями.
В проектах ABIE SYSTEM встречались именно такие реестры. Таблицы были объёмными и связанными между собой, однако в данных всё равно обнаруживались ошибки в фамилиях, номенклатуре и объектах контроля. Чем сильнее процесс зависит от ручного обновления и внимания конкретных сотрудников, тем выше вероятность, что проблема проявится уже возле критической даты.
Поэтому контроль сроков в Excel имеет смысл рассматривать сразу с двух сторон. Первая связана с устройством самого реестра. Вторая касается процесса вокруг него: кто обновляет сведения, кто проверяет просрочки, как передаются изменения между подразделениями и что происходит, когда ответственный уходит в отпуск или меняет должность.
Через Excel можно контролировать практически любой процесс, где существует объект, ответственное лицо и дата, требующая внимания. В одном предприятии таких направлений может быть несколько десятков.
В кадровых, производственных и профильных службах таблицы используют для контроля обучений, инструктажей, медицинских осмотров, пропусков, допусков и разрешений. Для каждого сотрудника может существовать несколько периодических событий с разными датами.
Один из частых первоначальных запросов связан с автоматизацией процесса отслеживания сроков документации, в первую очередь это может касаться обучения. Причина связана с периодичностью процесса и ограниченными сроками действия соответствующей документации. Предприятию требуется собрать эти даты в одном месте и регулярно отслеживать их состояние.
Наблюдения Команды АБИЕ-С
На старте запуска проекта по контролю сроков внимание заказчика обычно сосредоточено на оцифровке сроков и сборе дат, а возможность автоматического оповещения о статусе срока, становится отдельной ценностью уже при разборе процесса внедрения .
Отдельные реестры создают для договоров, сертификатов, разрешительной документации, поставок и других обязательств. Здесь рядом с контрольной датой обычно хранят номер документа, контрагента, подразделение, ответственного сотрудника, статус и подтверждение исполнения.
Для одного договора также может существовать несколько контрольных событий. Например, дата начала действия, приближение окончания действия, закончился срок.
подразделения ведут графики технического обслуживания, ремонтов, поверок Количество объектов в таком реестре иногда выглядит небольшим, однако каждый объект имеет собственный набор периодических действий.
Предприятия также используют таблицы Excel для контроля задач, планов, проектов, проверок, оборудования, сотрудников и других процессов в соответствии со спецификой своей деятельности.
Общая логика во всех случаях одинакова. Есть объект, действие, контрольная дата и человек или подразделение, которое отвечает за результат.
В базовой схеме сотрудник периодически открывает таблицу, применяет фильтр по приближающимся датам и вручную связывается с ответственными. Такой способ понятен и не требует отдельной инфраструктуры.
Excel можно расширять дополнительными средствами автоматизации, однако вместе с ними растёт сложность поддержки. Нужно следить за формулами, связями, сценариями отправки сообщений, доступами и изменениями структуры исходных данных.
Условное форматирование помогает быстро оценивать состояние записей в таблице.
Один из рабочих вариантов может выглядеть так:
Однако эти пороги не универсальны: срок предупреждения должен учитывать, сколько времени сотрудникам требуется для реакции. Если подготовка к событию занимает месяц, напоминание за три дня будет слишком поздним; для оперативных задач, наоборот, может быть достаточно более короткого интервала.При этом цвет лишь привлекает внимание, но не запускает дальнейшие действия. Сотруднику нужно открыть файл, заметить запись, проверить её статус, определить ответственного, передать информацию, проконтролировать выполнение и обновить реестр. Пока эта цепочка зависит от регулярного участия людей, отпуск, больничный или смена сотрудника могут привести к тому, что событие останется незамеченным.
Слабым местом часто становится именно процесс работы с таблицей: формула срабатывает, цвет меняется вовремя, но запись остаётся внутри файла до следующего просмотра.
Наблюдения команды ABIE SYSTEM
Условное форматирование хорошо подходит для ежедневного просмотра таблицы. Цвет помогает быстро отделить просроченные записи от тех, по которым ещё остаётся время.
Один из рабочих вариантов выглядит так:
Порог в три дня нельзя считать универсальным для всех процессов. Для обучения или планового технического обслуживания предприятию может потребоваться гораздо более раннее предупреждение. Для оперативных задач интервал бывает короче.
Поэтому цветовая схема должна зависеть от реального времени, которое требуется сотрудникам для реакции. Если подготовка к событию занимает месяц, предупреждение за три дня практически бесполезно.
Условное форматирование решает задачу визуального выделения. Дальнейший процесс всё равно выполняет человек.
После появления жёлтой или красной строки сотруднику требуется открыть файл, заметить запись, проверить её состояние, определить ответственного, передать информацию, дождаться действия, проверить результат и обновить реестр.
Эта цепочка работает, пока люди регулярно выполняют свои действия. Отпуск, больничный, смена сотрудника или обычное отсутствие на рабочем месте создают разрыв.
По опыту команды ABIE, именно процесс вокруг таблицы часто становится слабым местом. Формула может работать правильно, цвет изменится вовремя, однако событие останется внутри файла до следующего открытия реестра.
Универсального порога по количеству объектов нет. Намного полезнее считать активные контрольные записи.
Представим два предприятия или два процесса.
В первом случае есть 300 объектов, и у каждого контролируется одна дата:
300 объектов × 1 срок = 300 контрольных записей
Во втором случае объектов всего 50, однако на каждый приходится по 20 контрольных событий:
50 объектов × 20 сроков = 1000 контрольных записей
Во второй ситуации объектов меньше, а нагрузка на процесс заметно выше. Каждую запись требуется поддерживать, проверять и актуализировать.
Кроме объёма реестра на сложность влияют число подразделений, количество ответственных, частота изменений, необходимость уведомлений, количество связанных документов, кадровые перемещения и обмен данными с другими системами.
Поэтому вопрос о границе возможностей Excel лучше формулировать через устойчивость процесса. Если сотрудники успевают поддерживать данные, изменения синхронизируются, напоминания доходят вовремя и руководитель видит общее состояние, таблица выполняет свою задачу. Когда один из этих элементов начинает регулярно давать сбой, увеличение числа формул уже не решает основную проблему.
Проблемы возникают и в файлах, где уже настроены связи, формулы и цветовые индикаторы.
В реестре может оказаться неверная фамилия, номенклатура, контрольная дата или номер документа. После этого корректно работающая формула начинает считать срок для ошибочной записи.
Чем больше связей построено поверх исходных данных, тем дальше такая ошибка способна распространиться.
Сотрудник сменил должность, срок перенесли, документ отменили, ответственного заменили. Если изменения не внесены во все связанные записи, таблица продолжает показывать прежнее состояние.
Такая проблема особенно характерна для файлов, которые передаются между несколькими людьми или подразделениями.
После ручного редактирования бывает трудно восстановить, кто изменил контрольную дату, по какой причине это произошло, когда сменился ответственный и в какой момент запись получила завершённый статус.
Для небольшого рабочего файла это может не мешать. Для корпоративного процесса с несколькими участниками история изменений становится значимой частью контроля.
Ячейку можно случайно перезаписать. Строку можно удалить. Фильтр может остаться включённым, из-за чего часть записей пропадёт из поля зрения пользователя.
Связанные таблицы добавляют ещё одну зависимость. Изменение структуры одного листа способно повлиять на расчёты в другом.
Сотрудник меняет статус на выполненный, однако в реестре отсутствует ссылка на акт, письмо, отчёт, протокол или другой подтверждающий документ.
В результате таблица сообщает о завершении действия, а проверить основание для этого статуса уже сложнее.
Единственный признак здесь искать бессмысленно. Обычно решение о переходе формируется из нескольких условий одновременно.
Проверьте свой процесс по следующим вопросам:
Чем больше таких условий действуют одновременно, тем больше ресурсов приходится тратить на поддержание таблицы как корпоративной системы. И это сигнализирует о необходимости от табличного учета к автоматизированной системе контроля сроков.

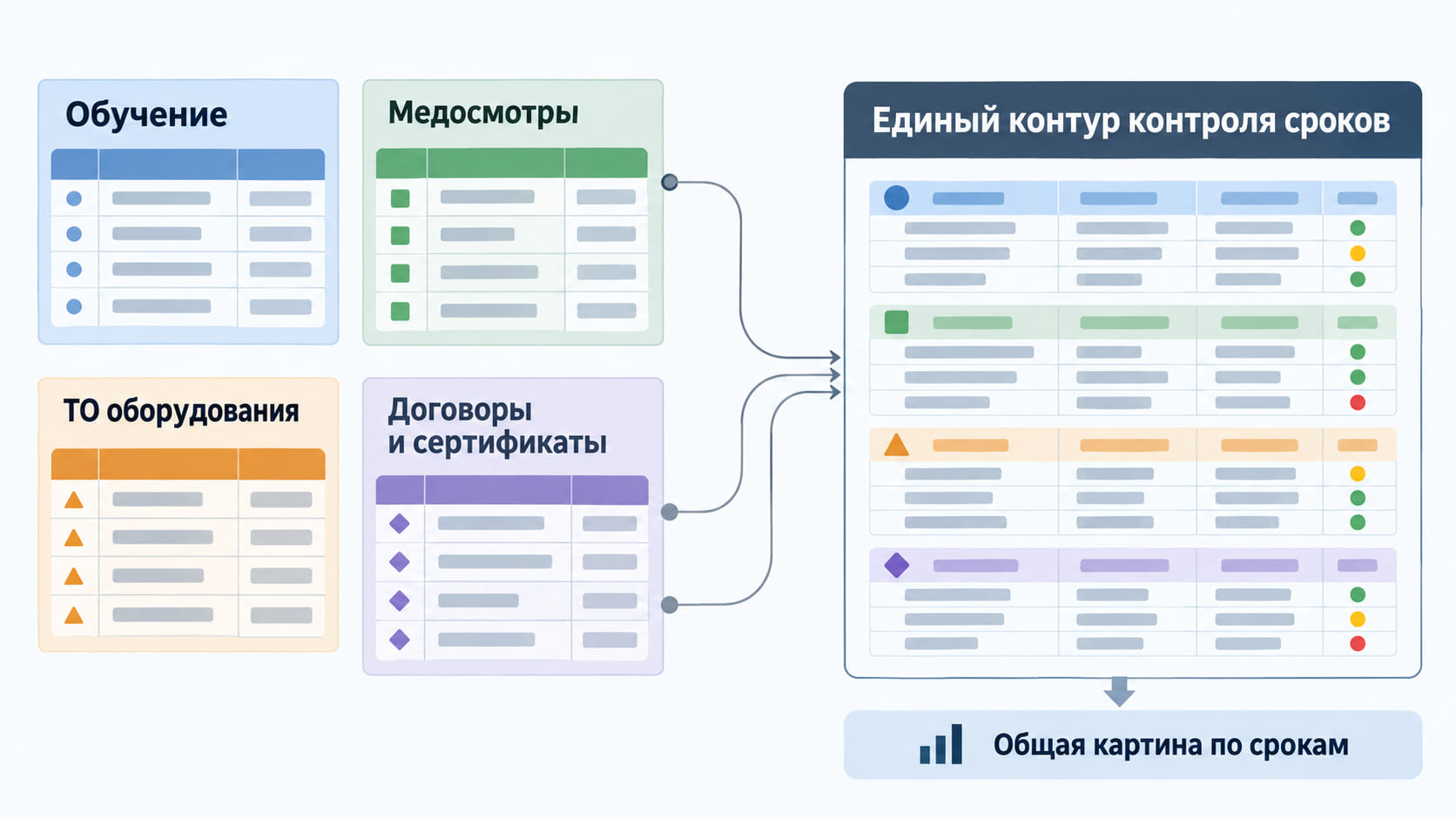

После перехода от отдельных файлов к общему контуру срок перестаёт существовать только внутри реестра одного подразделения.
По данным команды ABIE SYSTEM, в одной системе могут контролироваться:
Для предприятия это означает единый принцип работы с разными объектами. Данные поступают из доступных источников, контрольные события собираются в общей системе, ответственные получают уведомления, а состояние объекта можно использовать в смежных процессах.
Такой подход особенно полезен там, где один и тот же сотрудник, документ или единица оборудования связаны сразу с несколькими подразделениями.
Рабочий реестр удобно строить по принципу одна строка на одну контрольную запись. Если у одного сотрудника пять разных обучений, это пять самостоятельных записей. Если по одному договору требуется отслеживать четыре события, в реестре появляются четыре контрольные точки.
Такой подход позволяет фильтровать данные по срокам, ответственным, подразделениям и статусам без сложной логики внутри одной ячейки.
Базовую структуру можно собрать из следующих полей.
| Поле | Что хранится |
| ID | Уникальный идентификатор записи |
| Объект | Сотрудник, договор, оборудование, транспорт, документ |
| Контрольное событие | Что именно требуется выполнить или проверить |
| Подразделение | Структурная единица к которой относится объект |
| Ответственный | Кто выполняет действие |
| Контролёр | Кто следит за сроком и исполнением |
| Дата начала | Начало периода действия контрольного события |
| Периодичность | Частота повторения события |
| Статус | Текущее состояние записи |
| Дата окончания | Момент истечения срока |
| Признак приближения срока | Сигнал о приближении контрольной даты |
| Документ | Подтверждение выполнения |
| Комментарий | Дополнительная информация |
Для реестров сроков особенно полезно разделять объект и контрольное событие. Один сотрудник остаётся одним объектом, однако у него могут одновременно существовать обучение, медицинский осмотр и несколько допусков. Такая структура лучше переносится на большие объёмы данных и упрощает последующую автоматизацию.
Надёжность таблицы сильно зависит от распределения ролей. Если один сотрудник одновременно собирает информацию, обновляет сроки, напоминает коллегам и проверяет выполнение, процесс становится зависимым от его доступности и дисциплины.
Рабочая схема включает четыре роли:
1. Ответственный предоставляет информацию и обновляет данные по своим задачам или объектам.
2. Куратор или контролёр следит за приближающимися сроками, просрочками и связывается с ответственными.
3. Руководитель принимает решения по проблемным событиям, где обычного напоминания уже недостаточно.
4. Администратор отвечает за структуру файла, доступы, формулы, фильтры, резервные копии и техническую корректность таблицы.
Даже если данные в реестр вносят десять сотрудников, у него должен существовать конкретный владелец. Иначе после ошибки или пропущенного обновления становится трудно определить, кто должен восстановить корректное состояние данных.
На одном предприятии обучение может контролировать одна служба, медицинские осмотры другая, техническое обслуживание третья, договоры четвёртая, пропуска пятая.
Каждый локальный файл способен выглядеть вполне рабочим. Трудности начинаются при попытке собрать общую картину.
Подразделения используют разные форматы, по-разному называют статусы, обновляют сведения с разной периодичностью. Информация передаётся между людьми вручную, появляются копии файлов и локальные версии.
Если файл редактируется офлайн и затем пересылается следующему ответственному, возрастает риск работы с устаревшей версией. Такой сценарий напрямую следует из механики ручной передачи файлов и должен учитываться при построении процесса.
Один из проектов ABIE SYSTEM был связан с контролем обучения по охране труда и промышленной безопасности в угольном холдинге.
В проекте использовалась связка ABIE СКС и ABIE Цифровой наряд. Система контроля сроков отслеживала обучение, а далее информация участвовала в процессе контроля знаний работников при предсменном тестировании во время выдачи цифровых нарядов.
Цепочка выглядела так:
обучение сотрудника → контроль актуальности → проверка знаний → предсменный производственный процесс
Здесь дата обучения становится частью ежедневного производственного сценария. Информация используется дальше и влияет на следующий этап работы с сотрудником.
Это хорошо показывает направление развития корпоративного контроля сроков. Сначала предприятие собирает даты в одном месте. Затем появляется потребность связать их с реальными действиями других служб и систем.
Разницу между двумя подходами удобнее сравнивать по операциям, которые ежедневно выполняют сотрудники.
| Процесс | Excel | Система контроля сроков (ABIE СКС) |
| Хранение срока | Строка или ячейка | отдельная задача, завязанная на объекте контроля |
| Актуализация | Ручное изменение или связи между таблицами | Данные поступают через интеграции |
| Смена должности | Связанные записи обновляются вручную | Изменения передаются из штатной структуры автоматически |
| Приближение срока | Формула и условное форматирование | Постоянный автоматизированный контроль через систему ABIE |
| Уведомление | Требуется действие сотрудника или дополнительная настройка | Email-рассылка ответственным и наблюдающим |
| Ответственность | Отсутствие возможности отслеживания действий кто, когда и какие правки внес в документ без включенной истории изменений. | Настройка ролей пользователей, их доступ в соответствии с зоной ответственности.Возможность отслеживать действия. |
| Несколько служб | Локальные файлы | Общее пространство контроля |
| Связь с другими процессами | Требует отдельной настройки и поддержки | Интеграция со смежными системами |
| Аналитика | Собирается из таблиц | Формируется на общей цифровой базе |
| Поддержание процесса | Нужен владелец файла | Нужен владелец процесса |
Последняя строка принципиальна. Автоматизация уменьшает объём ручной проверки и напоминает пользователям о событиях, однако предприятие всё равно назначает человека, который следит за корректностью данных и процесса.
Здесь проходит одна из самых заметных границ между обычным реестром и интегрированной системой.
Представим сотрудника, который переходит на другую должность. Для новой позиции установлен собственный перечень обучений.
В Excel сотруднику кадровой или профильной службы потребуется получить информацию о переводе, найти работника в реестре и вручную обновить связанные записи.
В системе ABIE СКС при интеграции со штатным расписанием изменение должности сотрудника автоматически учитывается при назначении необходимого обучения для новой позиции. Контрольная запись становится частью связанного процесса, который реагирует на изменение исходных данных.
Такая схема особенно ценна в крупных структурах, где кадровые изменения происходят регулярно и затрагивают множество требований к сотрудникам.
Миграцию лучше начинать с обследования существующего процесса. Перенос ошибочных или устаревших записей сохранит старые проблемы уже внутри новой системы.
1. Определить источники изменений
Нужно понять, откуда поступают сведения о сотрудниках, должностях, оборудовании, пропусках и других объектах. Затем определяется, какие системы требуется связать между собой. Настроить импорт штатного расписания.
2. Распределить роли
Определяют ответственных, наблюдающих, руководителей и администратора процесса.
3. Определить сущности контроля
Для каждого направления фиксируют, что именно считается самостоятельным объектом контроля, например:
4. Перенести и проверить информацию
После загрузки данные сверяют с исходными источниками. Механика переноса зависит от конкретной системы и структуры существующих реестров.
5. Запустить пилот
Первый запуск можно ограничить одним процессом или подразделением. Это помогает проверить правила контроля на реальных данных и собрать замечания пользователей.
6. Обучить сотрудников
Людям требуется освоить новый порядок работы, роли и последовательность действий при уведомлении или просрочке.
Разберём ваш текущий реестр, определим, какие процессы можно автоматизировать, и предложим вариант перехода на единый контроль сроков.
После запуска системы иногда возникает ожидание, что процесс дальше будет работать полностью самостоятельно. На практике исходные данные продолжают изменяться, интеграции требуют контроля, а отдельные ситуации требуют решений со стороны сотрудников.
Руководитель процесса следит за актуальностью информации, проверяет проблемные записи, контролирует источники данных и разбирает исключения. Меняется характер его работы. Вместо ежедневного просмотра тысяч строк он концентрируется на отклонениях и ситуациях, требующих реакции.
На формирование устойчивого сценария использования системы у сотрудников может уходить ориентировочно полтора или два месяца. Это практическая оценка по опыту внедрений, а не универсальный норматив для любого предприятия.
Наблюдения команды ABIE SYSTEM
Результаты для организации разумнее оценивать на более длинном периоде, когда уже можно увидеть, как изменился сам процесс работы со сроками.
Система контроля сроков ABIE предназначена для сценариев, где предприятие выходит за пределы одного локального реестра. В нейе можно собрать разные типы объектов, организовать контроль несколькими службами, предупреждать пользователей о критических датах и связывать процесс со смежными корпоративными системами.
Для ответственного сотрудника это означает меньше ручной проверки всего массива данных. Он получает информацию о событиях, которые требуют внимания. Руководителю доступна общая картина по срокам и направлениям, а данные из одного процесса могут использоваться в другом.
Централизованная система переносит работу из ручного сценария в постоянный процесс. В ABIE Контроль сроков предусмотрена email-рассылка ответственным и наблюдающим по истекающим и просроченным срокам. Сотруднику уже не требуется ежедневно просматривать весь реестр ради поиска записей, которые приблизились к контрольной дате.
Ценность такого подхода особенно заметна при большом количестве периодических событий. Реестр продолжает хранить данные, а контроль критических дат запускается по заданной логике без необходимости ждать очередного ручного просмотра.
Перед переходом имеет смысл сначала оценить собственный реестр параметров по чек-листу приведенному выше в статье.
Если основная нагрузка уже связана с постоянным поиском изменений, передачей напоминаний и синхронизацией нескольких источников, то следующим шагом становится обследование процесса и проектирование единого контура автоматизированного контроля.
Посмотреть возможности Системы контроля сроков ABIE в режиме онлайн.
Наша команда "ABIE SYSTEM" предлагает комплексные решения для автоматизации процессов охраны труда и промышленной безопасности. Мы поможем настроить систему под ваши задачи, провести обучение персонала и обеспечить техническую поддержку.
Оставить заявку
Оставьте заявку, и мы расскажем, как повысить безопасность на Вашем предприятии
На нашем сайте мы используем файлы cookie
Узнать подробнееПродолжая использовать наш сайт, Вы соглашаетесь на обработку файлов cookie, которые включают в себя: сведения о местоположении; тип, язык и версию операционной системы и браузера; сведения об используемом устройстве. Данные обрабатываются для предоставления наших услуг и улучшения качества работы нашего веб-сайта и сервисов
Политика использования файлов cookie
